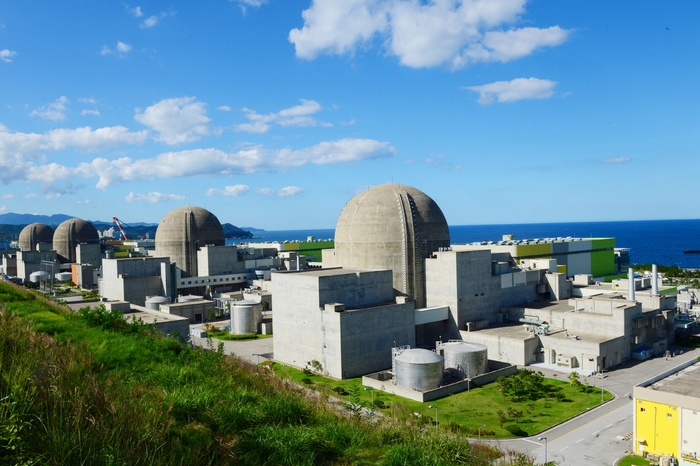

경북 울진군 북면에 위치한 한울원자력본부 전경. 울진에서는 한울·신한울 원전 8기가 가동 중이며, 경주 5기를 합치면 국내 가동 원전 26기의 절반인 13기가 경북에 몰려 있다. 한국수력원자력 제공
원자력발전소가 5기나 조성된 경북 경주에서 산업용 전력인프라가 부족해 공장 증설을 하지 못하는 어처구니없는 일이 벌어지고 있다. 국가의 원활한 전력 수급을 위해 기피시설인 원전까지 품었지만, 정작 전력시설이 제대로 갖춰져 있지 않아 반도체 관련 기업의 추가 투자와 향후 대규모 전력수요 산업 유치를 위해 전력망을 보강해야 한다는 목소리가 나온다.
18일 경주시 등에 따르면 안강읍에 본사와 공장을 둔 반도체·산업용 케미컬 소부장기업 <주>퓨릿이 생산능력 확대를 위해 돌연 충남 예산 제2일반산업단지에 350억원 규모의 신규 공장과 설비 투자를 결정했다. 앞서 지난달 초 이강희 경주시의원과 퓨릿, 경주시 기업지원 부서는 두 차례 간담회를 가졌고 반도체 공정의 전력공급 안정성 등의 해결 방안을 논의했다. 퓨릿 공무팀 담당은 영남일보와의 통화에서 "신규 공장의 설비투자는 전력 안정성을 가장 고려할 수 밖에 없었다"고 밝혔다.
손대기 경주시 기업투자지원과장은 "안강권에 공급되는 전기 자체가 부족한 것은 아니다"며 "다만 퓨릿처럼 순간정전에 민감한 반도체 관련 기업은 일반 제조업보다 훨씬 높은 수준의 전력공급 안정성을 요구한다"고 설명했다.
더욱이 경주지역 변전소 대부분은 154㎸급이라 공급 여력이 제한적이다. 대규모 전력을 쓰는 기업이 공장을 돌리기엔 한계가 뚜렷하다. 인공지능(AI) 데이터센터나 반도체 생산라인을 가동하려면 345㎸ 이상의 초고압 변전소와 전력망이 필수적이다. 한국전력이 북경주권의 전력 여건을 개선하기 위해 154㎸ 왕신변전소와 관련 송전선로 건설을 추진했지만 확장성은 여전히 떨어진다.
발전량이 아무리 많아도 송·변전망이 기업 수요를 따라가지 못하면, 전력 생산지역이라는 장점은 산업 경쟁력으로 이어지지 못한다. 반면 수도권 전력망 인프라는 꾸준히 확충되고 있다. 정부는 용인 반도체 클러스터에 필요한 추가 전력을 10GW 이상으로 보고 발전설비와 변전소, 장거리 송전망을 포함한 별도 공급대책을 추진 중이다.
이강희 경주시의원은 "회사가 전력 문제를 해결하기 위해 한전과 5년가량 협의해 온 것으로 알고 있지만 근본적인 개선이 되지 않았다"며 "반도체 관련 공정은 '순간정전'만 발생해도 생산설비 전체를 점검해야 할 만큼 안정적인 전력 공급이 중요하다"고 말했다. 그는 "정부와 지자체도 산단의 양적인 확대보다 전력·용수 등 질적인 기반을 갖추는 데 행정력을 집중해야 한다"고 강조했다.
이에 대해 한전은 퓨릿 측의 전력품질 개선 요구에 따라 2022년부터 올해 6월까지 약 24억원을 투입해 전압조정기 설치와 계통 보강을 추진했다고 밝혔다. 선로 말단부의 전압 저하를 막기 위한 특고압 전압조정기(SVR)를 2곳에 설치하는 데 약 4억원을 투입했고, 부하 분산과 공급용량 확충을 위한 회선 신설공사에도 약 20억원을 들였다. 현재는 같은 선로에서 전력을 공급받는 3개 공장의 공급선로를 분리하는 약 1억원 규모의 공사도 진행하고 있다.
곽지영 한전 대구본부 전략경영부 차장은 "퓨릿은 경주지역 변전소 용량이 부족해 전력을 공급받지 못하는 상황은 아니다"며 "가공선로는 뱀·조류 등 외물 접촉에 따른 순간정전을 완전히 막는 데 한계가 있다. 전압 문제는 계통 보강을 통해 개선해 왔으며, 순간정전에 민감한 공정 특성을 고려해 비상발전설비나 무정전전원공급장치(UPS) 등 자체 보호설비도 안내하고 있다"고 말했다.
